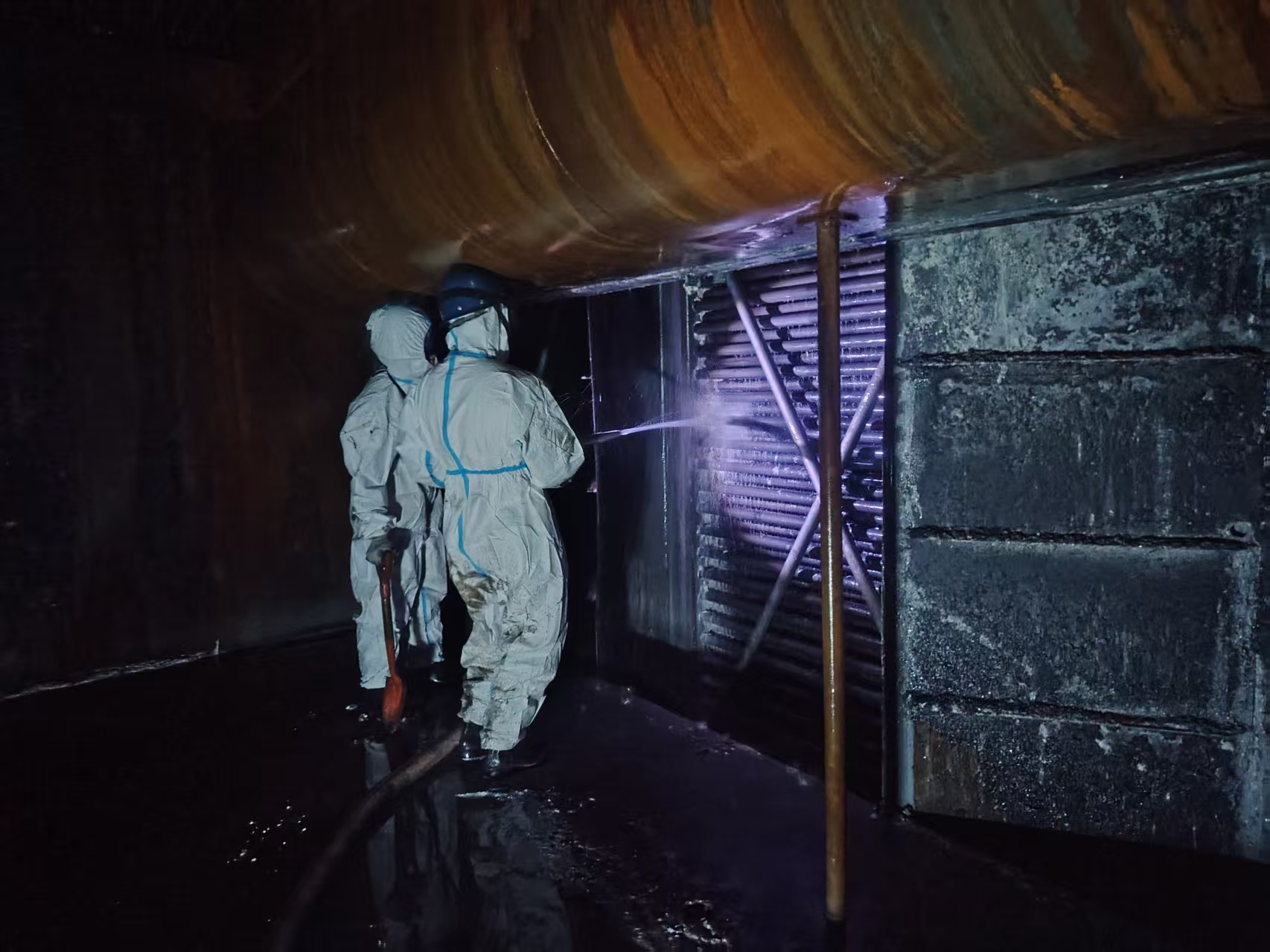

本月初,嘉能精碳公司结合酒钢煤气停气施工安排,有序完成为期6天的全厂系统性停产停机集中检修。本次大规模系统性检修开始前,按照集团领导指示,成立了统一指挥领导小组,确保了各环节组织得当、统筹有序,全面覆盖了各生产装置、配套辅助设施及煤气系统。检修结束后,全厂设备一次性启机成功,各生产系统运行平稳、工况顺行,圆满完成了设备消缺、隐患治理、工艺调整等各项工作。整体检修成效良好,为后续装置稳定运行筑牢了设备基础。

全面开展检修复盘,实事求是总结成效、查摆问题
本次检修工作结束后,单位领导组织召开检修专项复盘总结会,组织各作业区技术人员及现场管理人员集中开展复盘梳理。会议围绕本次检修整体推进情况,总结可延续的工作做法。此次检修整体统筹安排合理,工期组织紧凑有序,高低风险作业管控到位,各作业区交叉配合顺畅,各级人员职责落实到位,全过程未出现安全、质量问题,整体组织开展情况优于以往常规检修。
会上重点查摆检修过程中暴露的问题和不足,不回避现场短板。针对本次检修期间出现的检修施工方案贴合性不足、检修计划临时变动、多工种交叉作业衔接不畅、前期风险预判不充分等实际问题,参会人员结合现场实际逐一交流讨论,复盘各类突发情况的处置过程,梳理工作中的不足与漏洞,深入分析问题成因,明确具体改进方向,形成完整的问题台账和改进思路。
梳理固化有效做法,统一规范检修作业模式
本次检修整体推进顺畅、落实规范,积累了贴合公司现场实际的工作经验。在复盘会上系统梳理总结有效工作举措:一是通过检修前期全域风险排查、高风险作业专项管控、多级确认闭环管理,有效防范化解各类安全风险;二是对照设备运行台账、历史故障记录梳理检修项目,实行清单化作业,让检修工作流程更加规范;三是技术、管理人员全程在岗监督,逐项把控施工工序、作业质量和验收环节,保障本次检修全部项目达标投用。下一步,我单位将把上述成熟做法固定为常态化工作标准,应用于后续各项检修及日常设备维护工作。
对照短板补齐弱项,明确后续运维提升重点
针对本次复盘查摆的各类问题,我单位将结合生产实际明确后续整改及提升重点,持续优化设备检修和日常运维管理工作。一是抓实检修前期研判,立足现场实际编制施工方案,准确摸排设备工况、全面排查潜在风险,细化工期计划、物资储备与人员分工,杜绝方案脱离现场、计划频繁变动问题。二是优化多工种作业统筹模式,合理排布施工工序时序,明确作业区对接流程,有效解决交叉作业衔接不顺、配合脱节的问题。三是强化事前风险预判管控,细化检修全过程风险辨识要点,提前制定防控措施,提升前期风险预判和隐患前置治理能力。四是持续规范检修全过程管理,压实各级人员岗位职责,优化现场监护、工序管理、质量验收等关键环节,稳步提升检修工作安全水平和作业实效。
下一步,我单位将以本次集中检修和复盘总结为抓手,坚持以总结促提升、以整改促规范,持续固化好的工作经验、补齐管理短板,不断优化设备检修及运维管理模式,保障生产设备长期稳定运行,持续夯实安全生产基础,推动生产运行管理水平稳步提升。
